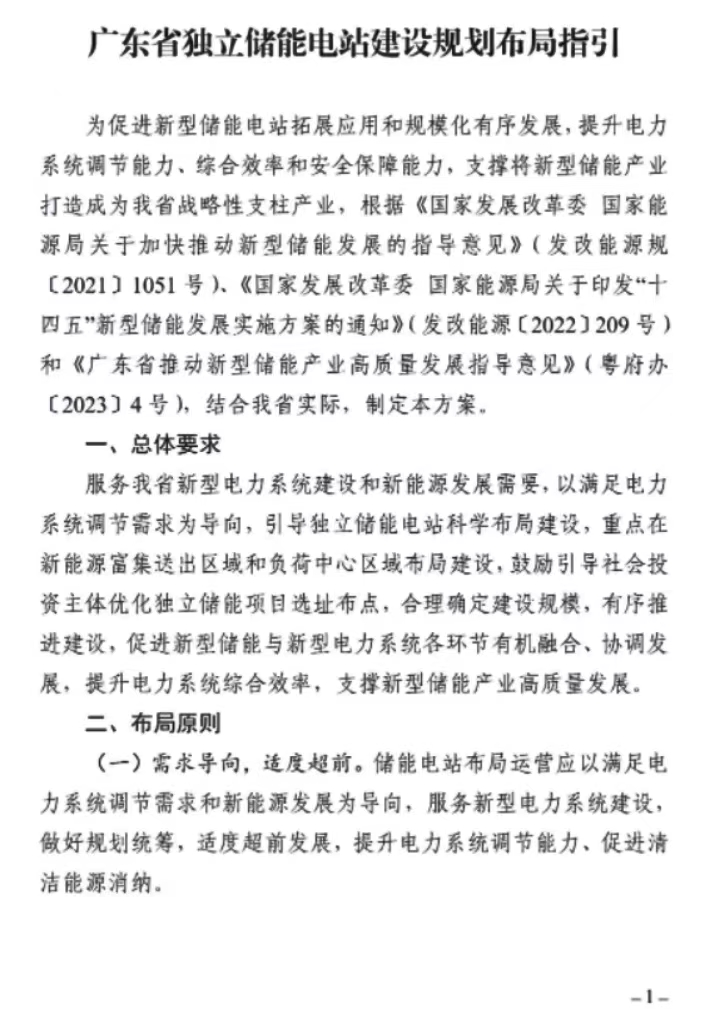

近日,广东省能源局印发了
关于广东省独立储能电站建设规划布局指引的通知。依据该通知,广东省将在重点在新能源富集送出区域和负荷中心区域布局建设独立储能电站。
通知指出:

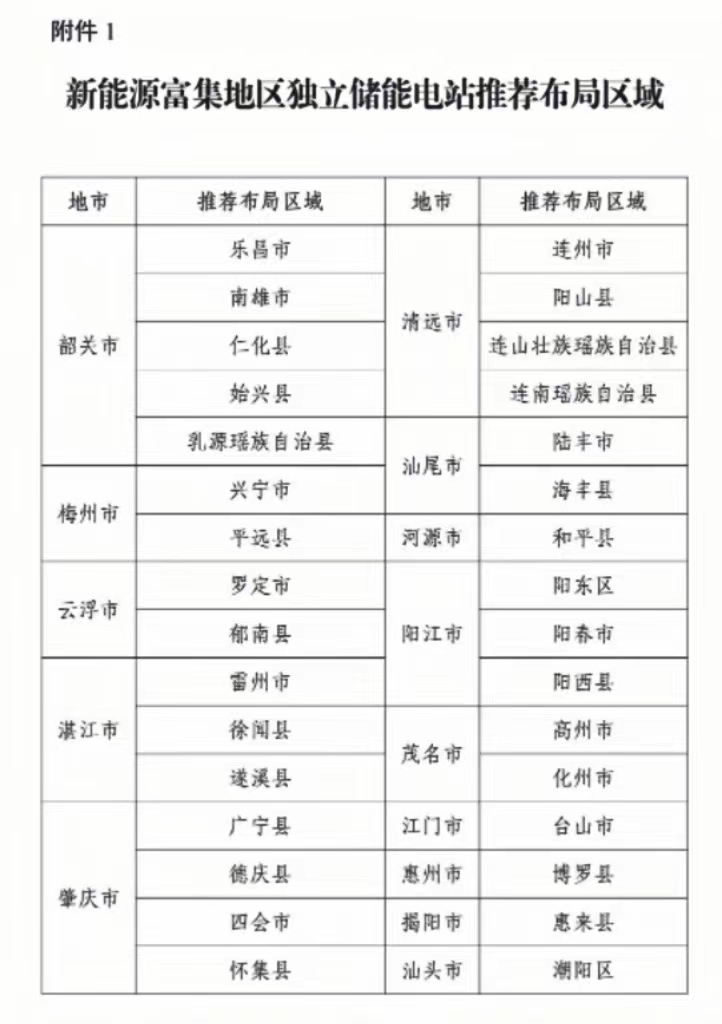

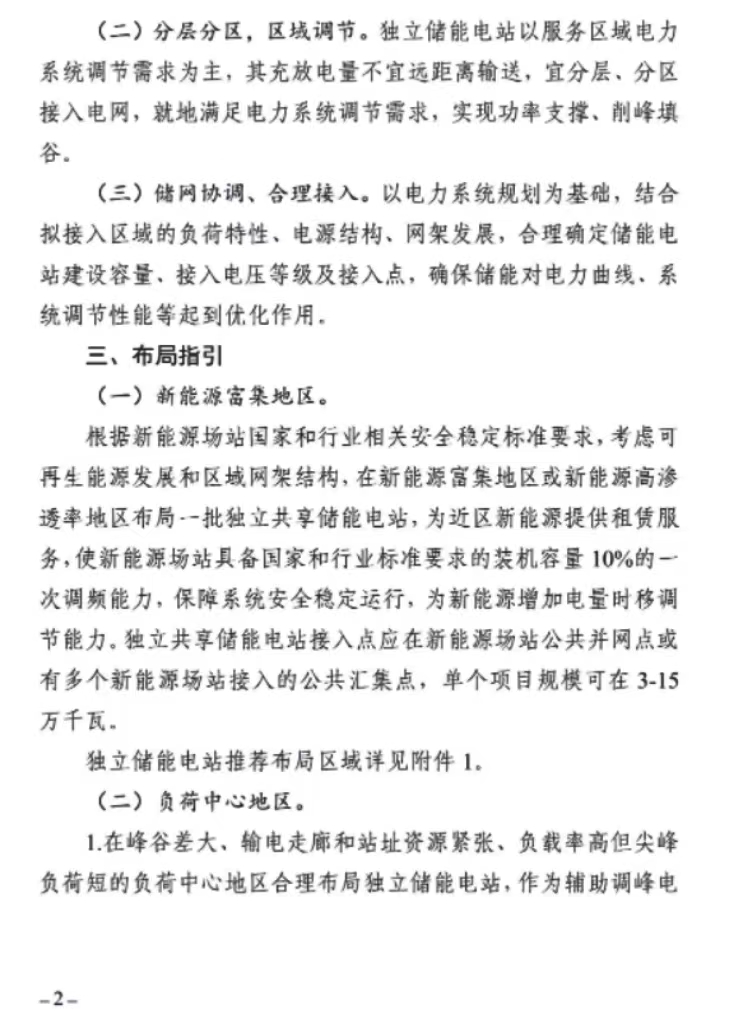

(一)新能源富集区域 1.为近区新能源提供租赁服务,使新能源场站具备国家和行业标准要求的装机容量10%的一次调频能力,为新能源增加电量时移调节能力。独立共享储能电站接入点应在新能源场站公共并网点或有多个新能源场站接入的公共汇集点,单个项目规模可在3-15万千瓦。

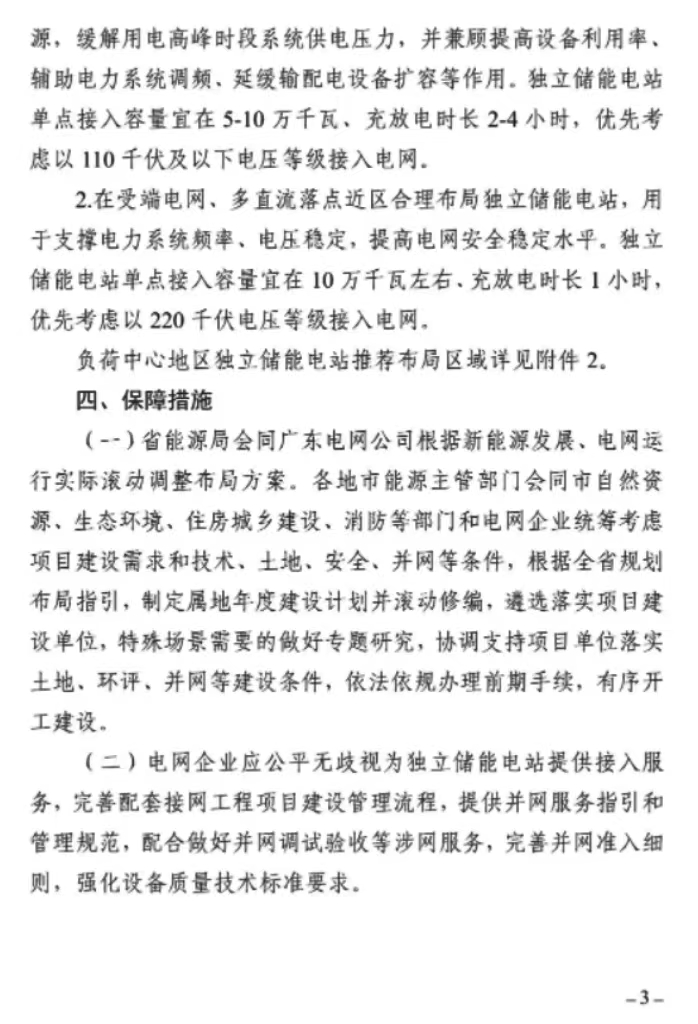

(二)负荷中心区域 1.在峰谷差大、输电走廊和站址资源紧张、负载率高但尖峰负荷短的负荷中心地区合理布局独立储能电站,接入容量宜在5-10万千瓦,充放电时长2-4小时,优先考虑110kV及以下电压等级接入电网。

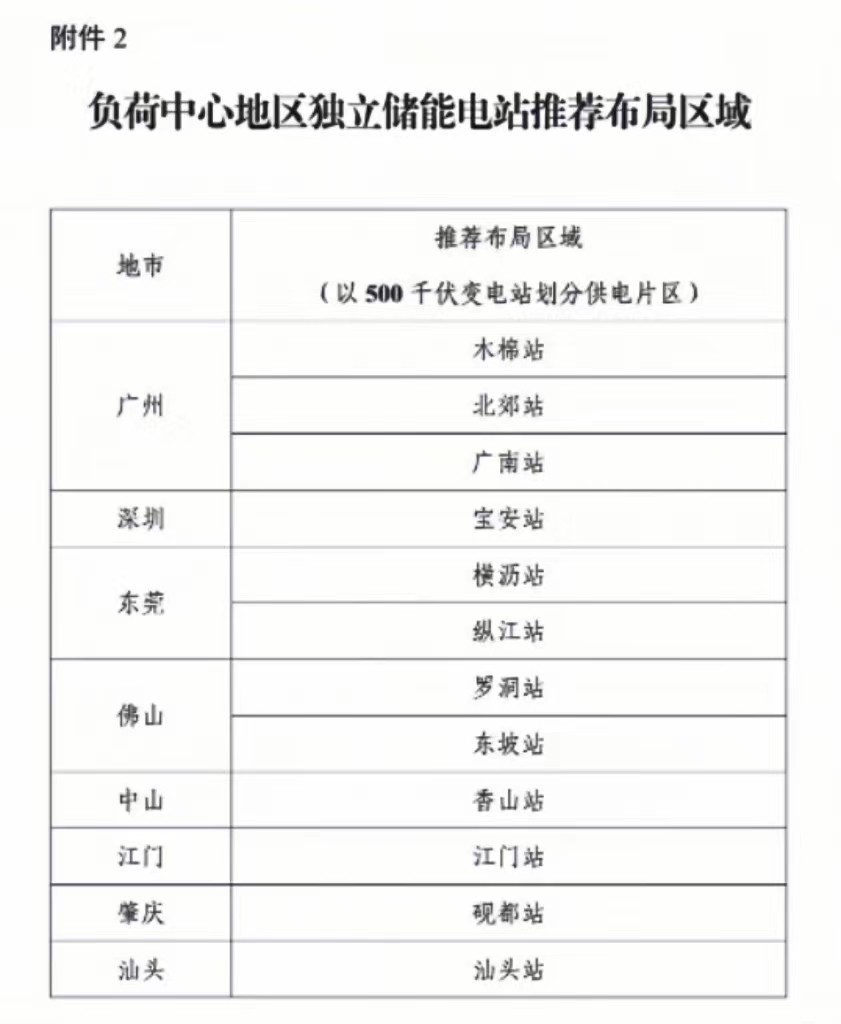

2.在受端电网、多直流落点近区合理布局独立储能电站,接入容量宜在10万千瓦左右,充放电时长1小时,优先考虑以220千伏电压等级接入电网。
